台灣電力公司嘉義區營業處預計於109年度辦理東區饋線環路工程

  • 發布單位:養護工程科

台電

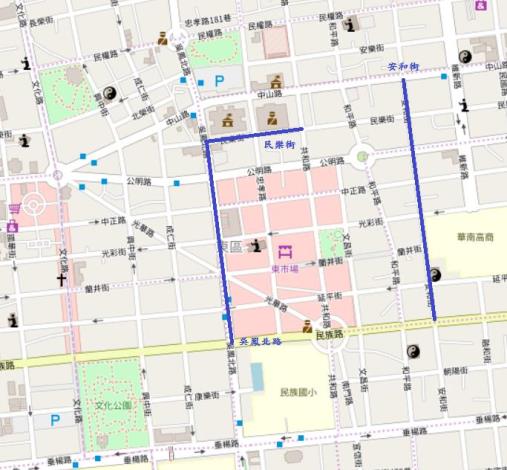

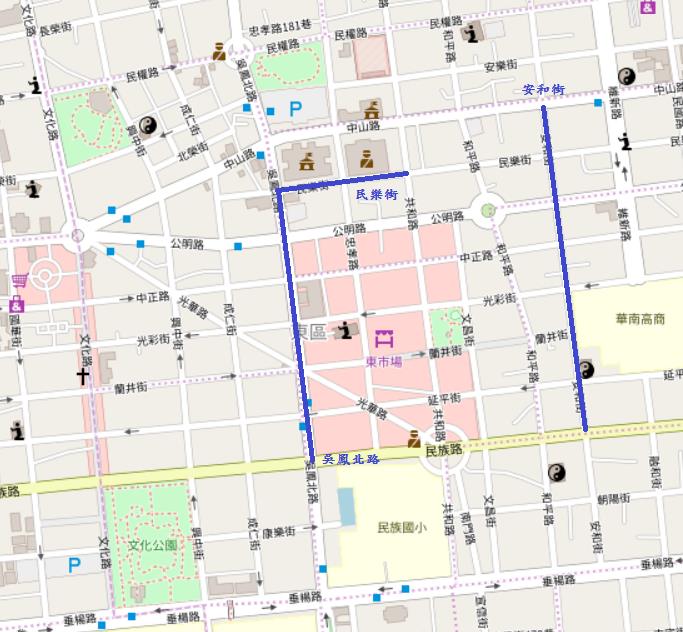

一、因台電公司既有線路未形成環路,為增強東區供電穩定度、縮小停電範圍及停電時程,將辦理東區饋線整合環路工程,施工範圍位於民族路與吳鳳北路口至民樂街(約500M)、民樂街與吳鳳北路口至共和路(約270M)及民族路與安和街路口至中山路(約600M),總計施工總長度約1,370M。

二、本工程預計施工工期自109年4月起至109年6月止,施工時段為日間8:00~17:00施工。

三、為考量施工期間減少對交通安全影響,施工期間不封閉道路,以交通錐及指派義交宣導改道行駛,施工期間造成交通諸多不便之處敬請見諒。
